“五一”期間東海岸新城建設熱火朝天 中交投資在汕各項目“進度條”刷新!
瀏覽次數:2196
“五一”期間,東海岸新城中交投資各建設項目開足馬力不停歇,全員上崗,全線施工,圍繞目標節點齊心協力、奮力拼搏,各項目均取得階段性進展。
— 綜合管廊 —
“五一”假期,東海岸新城新溪片區的綜合管廊項目首條管廊——昆侖山路管廊全線建成。率先全線貫通的昆侖山路綜合管廊全長約1.08公里,為下一步新溪片區市政道路建設創造了基礎條件。
目前,東海岸新城綜合管廊項目軟基處理已進入收尾階段,鋼板樁及土方開挖完成接近一半,管廊主體結構澆筑已經完成165段,計劃在今年11月底完成項目主體工程建設,進入設備安裝調試階段。特別是要重點推進新溪片區武夷山路綜合管廊線路,優先為亞青會主場館供電線路提供安全走廊。

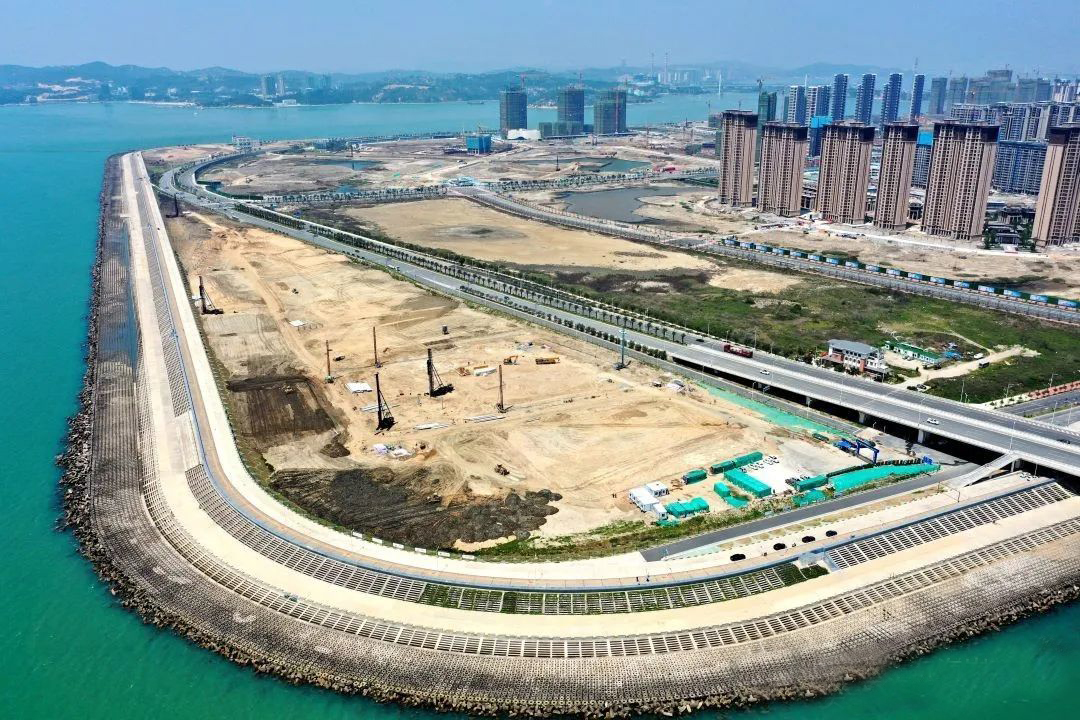

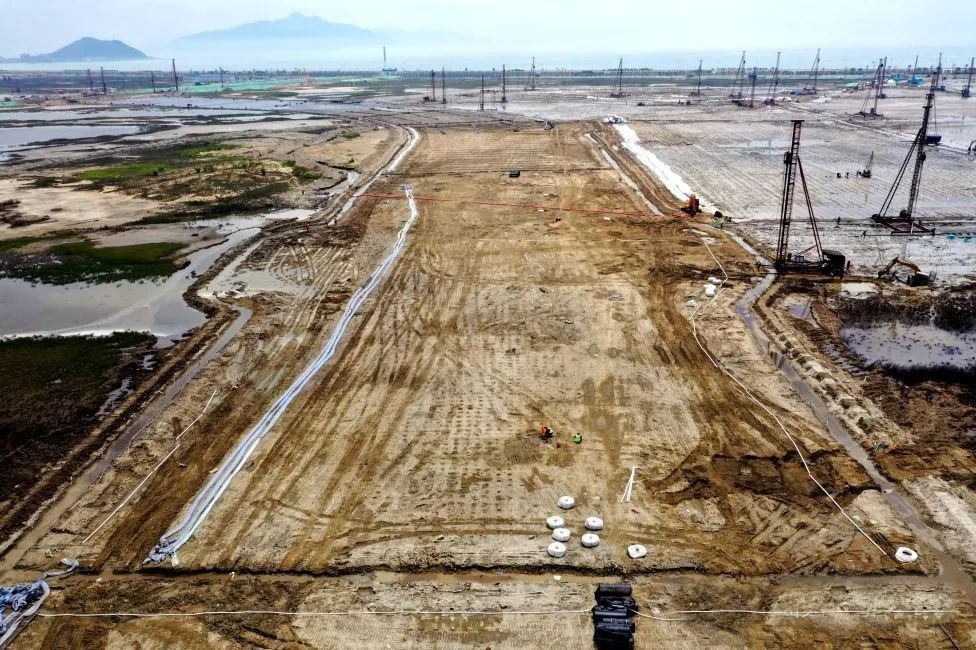

昆侖山路綜合管廊(已建成)

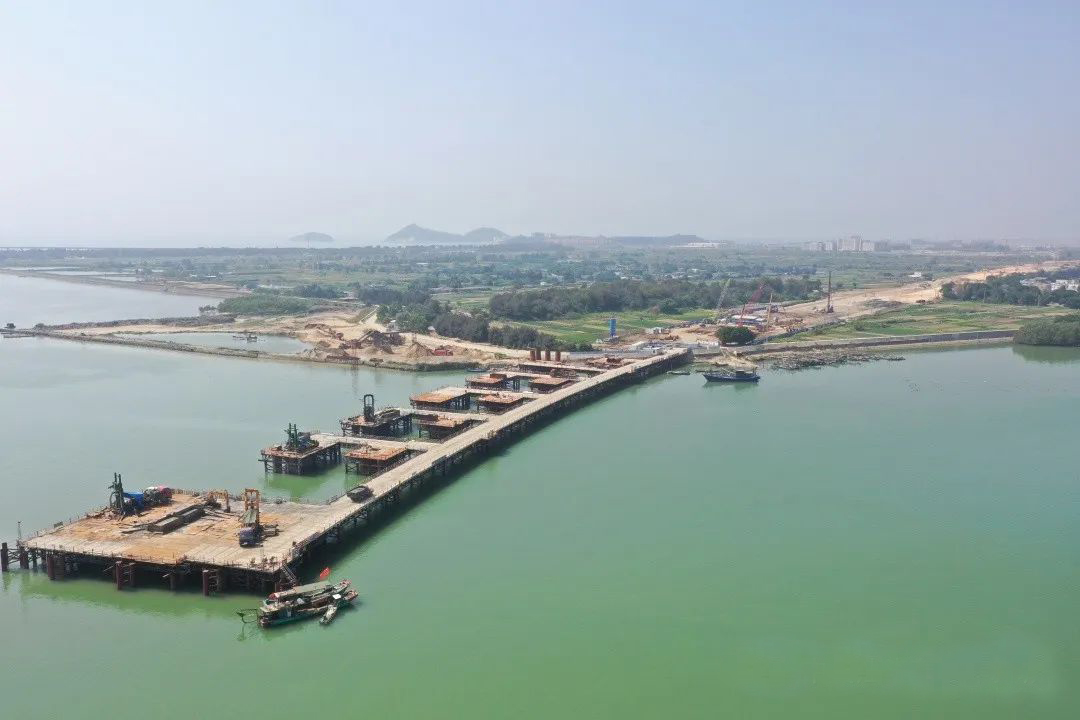

武夷山路綜合管廊
— 中山東路東延項目 —
中山東路東延項目控制性工程——中砂大橋首個主墩(10#主墩)承臺封底混凝土順利完成澆注,目前正在進行抽水及圍檁安裝;9#主墩正進行清淤施工,計劃6月份完成全橋2個主墩承臺澆筑,進入中砂大橋主墩下塔柱施工。另一個控制性工程昆侖山路下穿隧道已完成圍護結構施工,主體結構施工已完成60%,計劃今年十月份完成全長560多米的隧道主體結構施工。
中山東路東延項目控制性工程——中砂大橋首個主墩(10#主墩)承臺封底混凝土順利完成澆注,目前正在進行抽水及圍檁安裝;9#主墩正進行清淤施工,計劃6月份完成全橋2個主墩承臺澆筑,進入中砂大橋主墩下塔柱施工。另一個控制性工程昆侖山路下穿隧道已完成圍護結構施工,主體結構施工已完成60%,計劃今年十月份完成全長560多米的隧道主體結構施工。

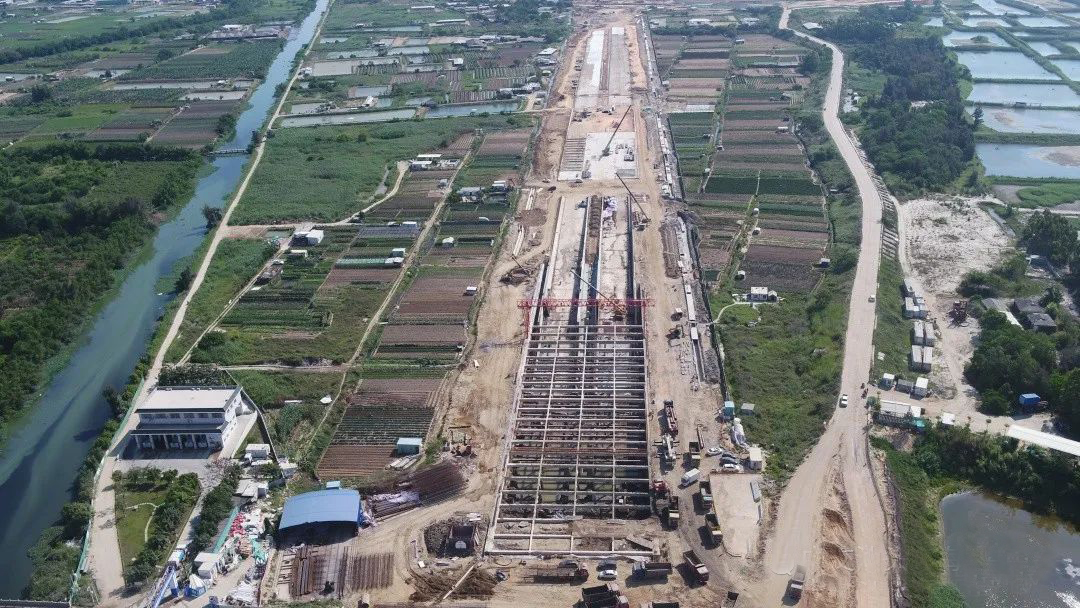

中砂大橋

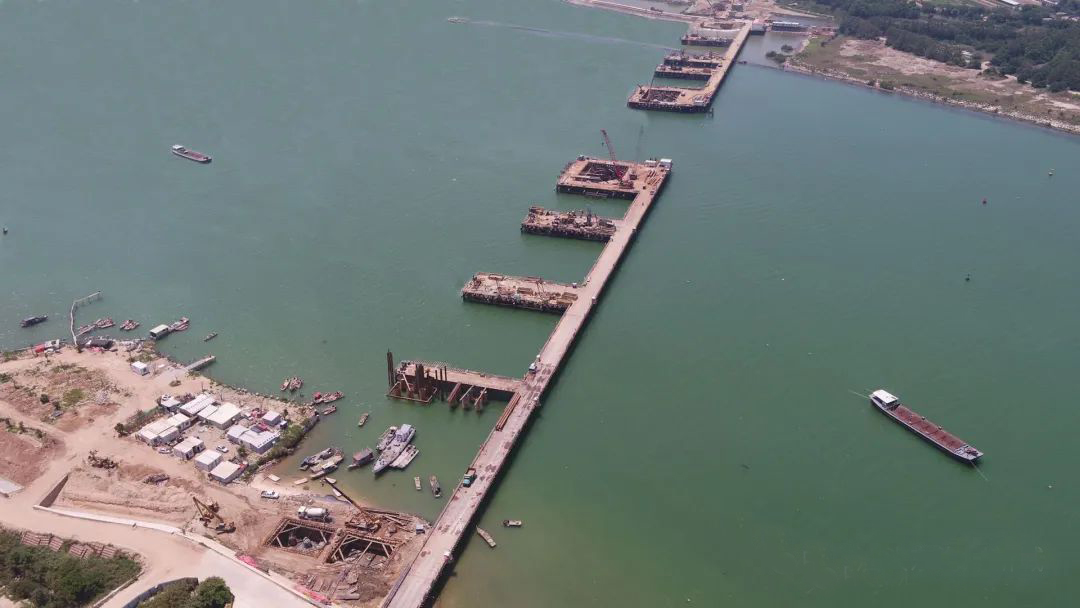

蓮陽河大橋

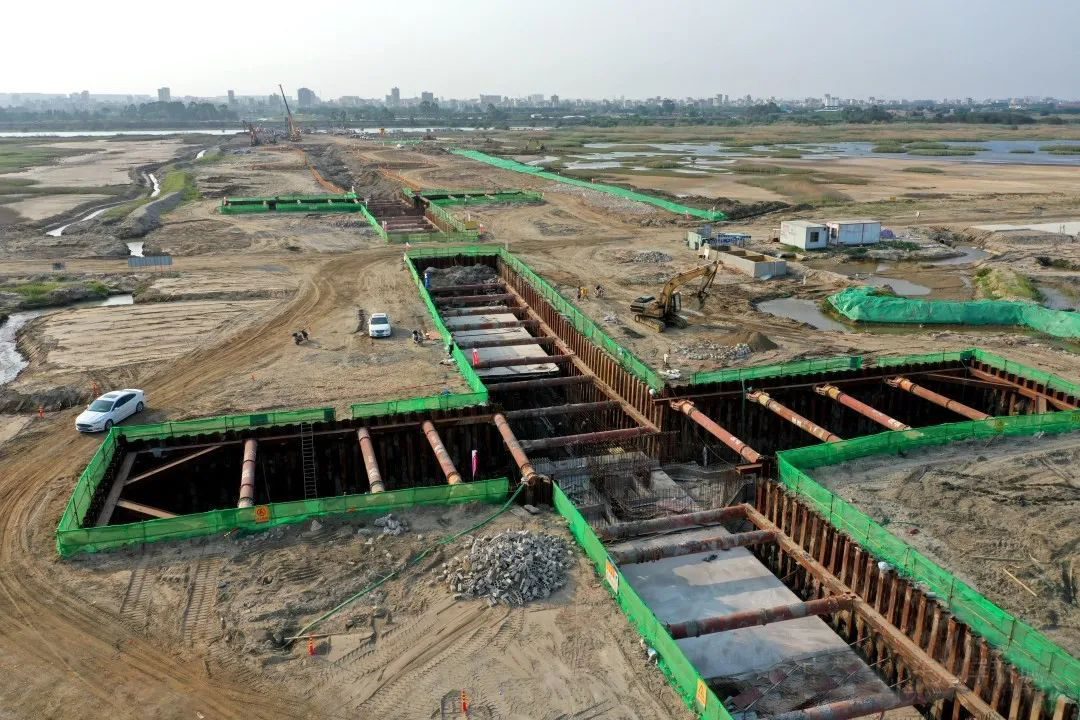

昆侖山路下穿隧道
— 津?yàn)?、東海岸公園 —
圍繞今年10月1日開園為新中國71年華誕獻禮的建設目標,津?yàn)?、東海岸公園目前已完成全部土方填筑和管樁施工,啟動景觀橋、親水平臺和最大的單體結構-地下車庫等結構施工;同時,公園地下給排水管道、綠化和硬質鋪裝的樣板施工也將陸續開展。

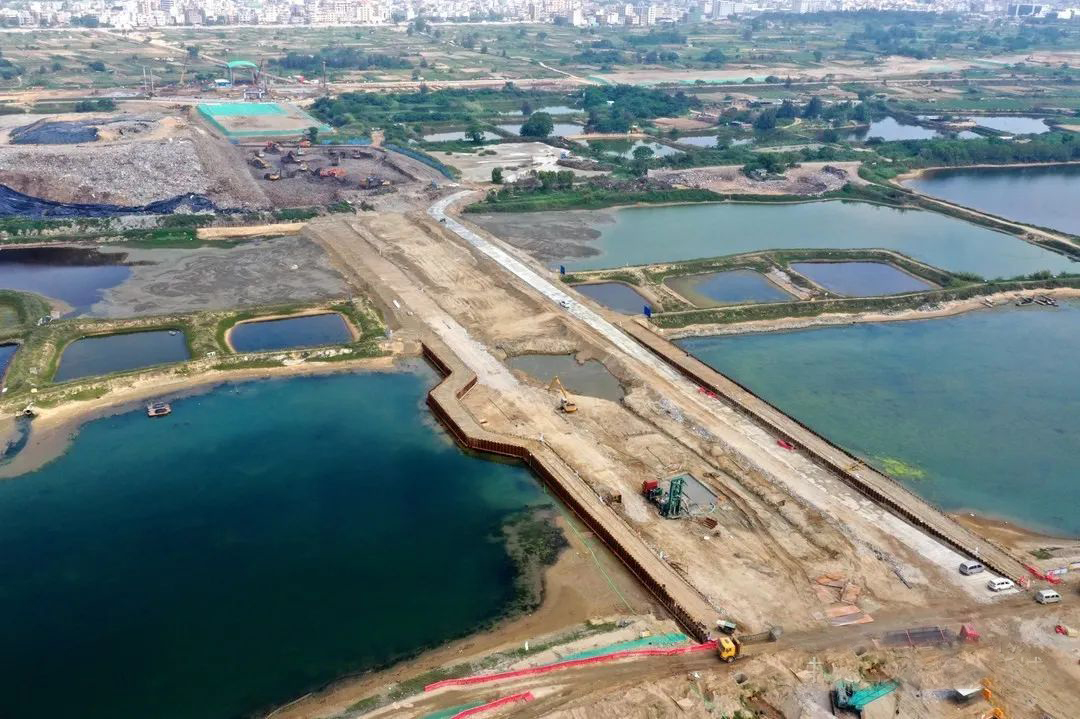

時間之環區、時間溪谷區

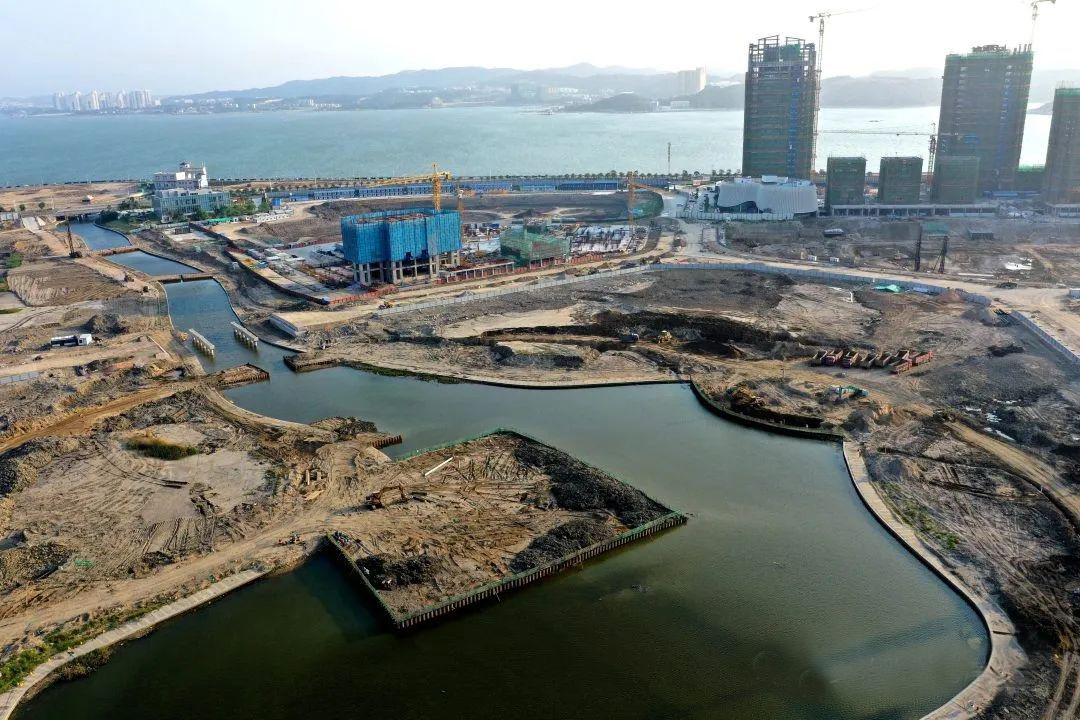

夢想騰飛區
擁抱未來區
— 東海岸新城市政工程項目—
目前,塔崗圍片區各條道路軟基處理已經全部鋪開,正陸續開始雨污水管線施工。梅峰路、翠峰路已累計完成80%砂石樁;五洲大道已完成排水板施工,進入真空預壓期。控制性工程梅峰路1號橋已完成主棧橋施工,平臺施工已完成70%;翠峰路過河涌隧道已完成圍堰施工,正進行圍護樁和結構樁施工,計劃6月份完成。新溪片區市政工程將于近期啟動EPC招標。
翠峰路隧道
梅峰路1#橋
五洲大道
東海岸大道北延連接南澳大橋道路工程項目:
東海岸大道北延連接南澳大橋道路工程項目已完成EPC招標,目前場地清表工作已基本完成,正加快推進管線遷改作業,計劃5月底完成左幅通車,10月份完成全幅通車。
